由我司承接茂湛高速公路水泥路面大修路肩改造及排水处治工程Ⅲ标,合同金额20225952元,10月24日正式开工。
自十月十二日公司确定成立茂湛高速公路水泥路面大修路肩改造及排水处治工程Ⅲ标后,由于时间紧,茂湛渝湛养护项目部马上开会讨论Ⅲ标工作安排。经过精心组织,建立了完善的项目部人员组织架构,并安排相关人员积极做好前期的准备工作,确保工作正常有序的进行。根据业主安排,该工程属跨年度项目,今年必须完成50%(1.3万m3水泥混凝土)工程量。
为保证施工质量和现场施工安全,我部组织现场管理人员、施工班组并会同现场监理进行技术交底和安全交底,学习总监办下发的《路肩维护施工的流程及质量控制要点》,对于一些技术问题进行分析讨论,确保规范施工;每周组织召开工地例会,与会人员包括项目负责人、主要技术人员及施工班组,对于一些技术问题进行分析讨论及时解决施工中存在的问题,不断地进行完善,抓细节管理,确保工程质量。严格遵守交通部颁发的JTGH30-2004《公路养护安全作业规程》及《湛江分公司高速公路专项工程施工安全作业指南》对养护施工现场的安全设施摆放和交通组织等施工规定;开工前项目经理、技术人员及安全员召开安全专项会议,并参加安全培训和考试,确保施工安全等多种手段并举的措施严把安全关。
截止于2010年12月10日,已共计完成开挖原路面12535m,开挖盲沟10500m,浇注无砂砼8060m,浇注路面砼19472m2(7789m),剩余67276 m2(约26910m),合同规定的工期180天,剩余工期140天,累计完成金额519万元,占合同总量26%。近期虽然面临着供料不足等问题,但是项目部将积极组织人员做好茂湛高速公路水泥路面大修路肩改造及排水处治工程Ⅲ标工程工作,保障该工程顺利完工。

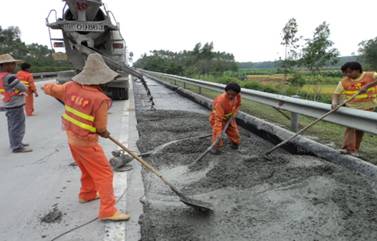

(图为路面混凝土浇筑)
茂湛渝湛养护项目部
